日期:2022-02-17   来源:省东庄水利枢纽工程建设有限公司工会 分享:

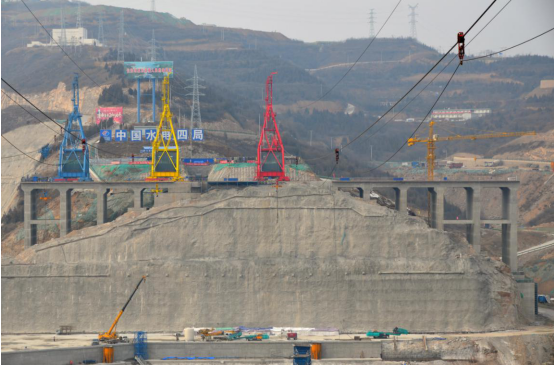

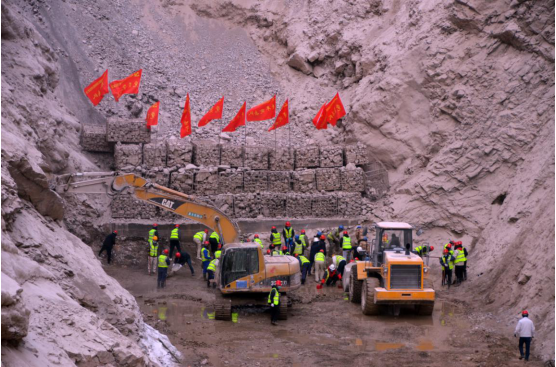

    近日,在礼泉县叱干镇东庄水利枢纽工程施工现场,前几日下过的大雪还未化尽,工地上已然一派繁忙景象,千余名建设者奋战泾河峡谷深处,全力以赴、争分夺秒推进工程建设进度。截止目前,生产设备、物料已足额达标到位,持续掀起了大干热潮,为实现一季度生产“开门红”,顺利完成今年投资任务奠定良好基础。

    东庄水利枢纽工程四个主体标段已全面开工建设。开年以来,大坝土建与安装工程已完成石方开挖12.37万立方米,混凝土浇筑2150立方米。水垫塘及二道坝土建与安装工程已完成石方开挖10.10万立方米,混凝土浇筑2106立方米。库坝区防渗工程已完成洞室掘进累计2270米。引水发电系统进厂交通洞开挖累计完成98%。枢纽区对外交通公路工程隧道衬砌累计完成5326米,泾河大桥路基桥梁钢筋制安累计完成9195.99吨。

    公司抢抓有利时机,全力加快工程建设,合理安排、科学调度、主动出击。积极调配资源投入,精心编制施工计划,不断优化施工方案,从人员保障、技术保障、安全保障、设备保障、交通保障等方面入手,为工程建设顺利推进保驾护航。公司副总经理刘涛介绍道,“目前,东庄水利枢纽工程建设一线常态化疫情防控工作扎实开展,工程建设顺利推进。我们倒排工期、科学施工,为工程建设下一个重大节点目标2023年浇筑大坝第一仓混凝土打下坚实基础。”
